5月1日上午8时,,,,,在万众期待中,,,,,怀宁路下穿天鹅湖隧道正式通车放行。。。。。。品质好、颜值高,,,,,仅需1分钟便可驱车穿越天鹅湖底,,,,,这条备受瞩目的隧道在历经近14个月的奋战后,,,,,今日终于圆满收官,,,,,博亿国际集团所属城投公司的工程代建也随之留下了浓墨重彩的一笔。。。。。。

勇于担当 承接任务责无旁贷
作为市属国有企业,,,,,博亿国际集团一直以服务合肥城市建设发展为己任,,,,,充分发挥强大的投融资能力,,,,,积极承担着城市建设领域的投融资职能。。。。。。面对合肥市城市建设任务的日益繁重以及政府工程项目管理力量的不足,,,,,博亿国际集团坚决摒弃“抓项目建设管理责任大,,,,,压力大,,,,,风险大”的不良思想,,,,,勇于担当、责无旁贷,,,,,以所属城投公司等为项目建设管理平台,,,,,坚定不移地承担政府投资项目的代建任务,,,,,并以此积累项目建设经验、提炼关键技术、培养锻炼专业人才、打造核心竞争力,,,,,在为合肥城市建设发展贡献力量的同时也实现自身的转型升级。。。。。。而怀宁路下穿天鹅湖隧道工程正是博亿国际集团项目代建的良好开端。。。。。。
2018年10月,,,,,怀宁路下穿天鹅湖隧道工程项目明确由博亿国际集团所属城投公司代建。。。。。。该工程地处政务区核心地段,,,,,环境敏感性强,,,,,群众关注度高,,,,,北起南二环,,,,,南至祁门路,,,,,全长约959米,,,,,隧道结构为双孔型式,,,,,结构宽度30.4米,,,,,净高4.5米,,,,,造价约3亿元。。。。。。项目的建成通车对完善城市区域路网结构、南北向交通的疏散及方便市民出行均具有重要意义。。。。。。

路景融合 与自然和谐共生
天鹅湖环境优美,,,,,是合肥市的靓丽名片。。。。。。在工程建设期间,,,,,从设计方案到施工组织,,,,,博亿国际集团始终要求城投公司贯彻环境�;;;;;だ砟�,,,,,多措并举,,,,,确保天鹅湖水体和公园景观基本不受影响,,,,,实现路与景的完美融合,,,,,人与自然的和谐统一。。。。。。

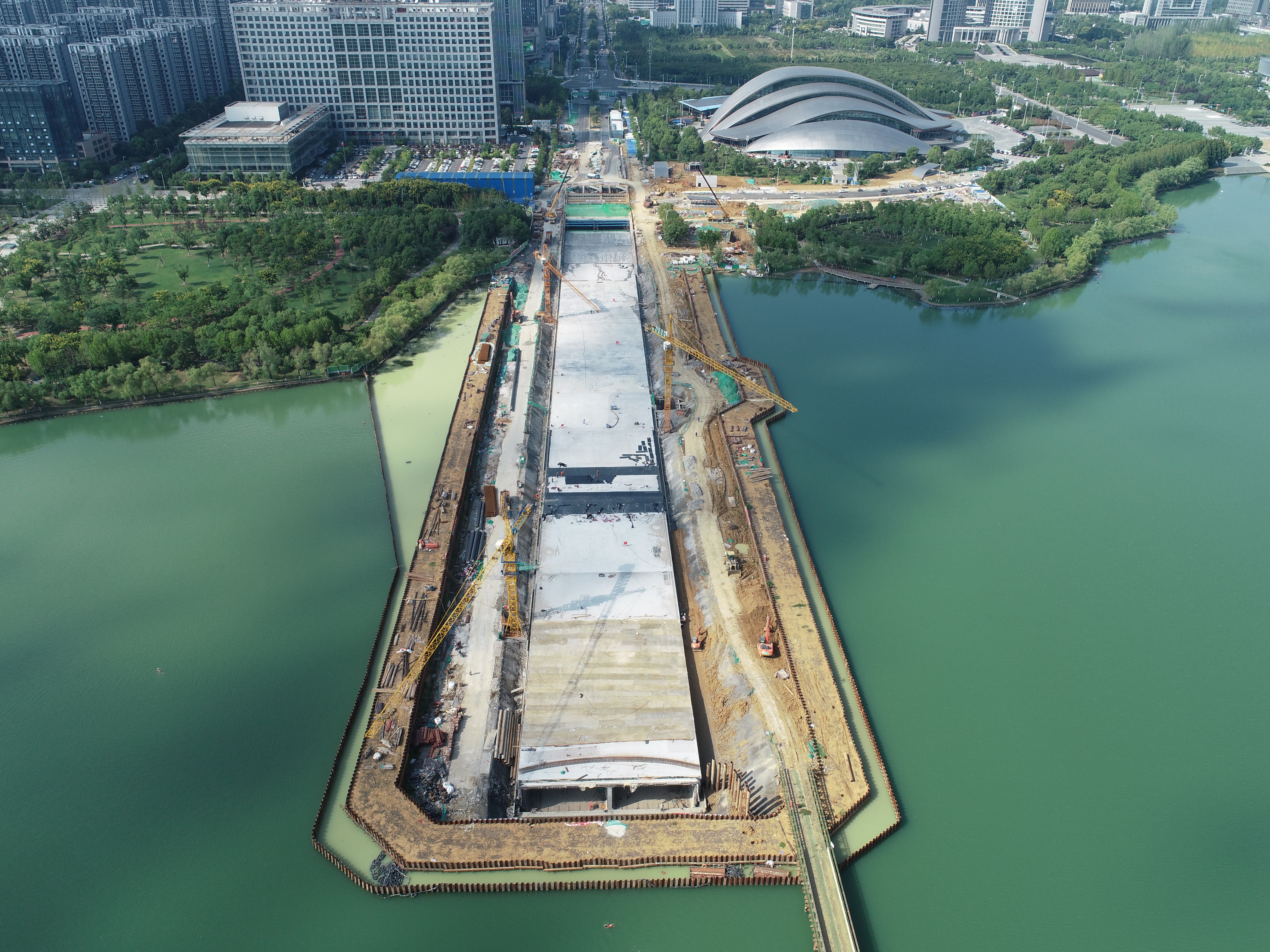

在施工中,,,,,城投公司对传统围堰进行改进,,,,,采用3层拉森钢板桩围堰系统、明挖法施工。。。。。。同时开展水土保持监测工作,,,,,确保各项环保措施落到实处。。。。。。整个施工期间,,,,,围堰内机器轰鸣,,,,,围堰外绿水碧波,,,,,形成了合肥版的泾渭分明奇景。。。。。。隧道最低点连通岸边排水泵站,,,,,投入运营后,,,,,清洁雨水将经泵站提升排入天鹅湖,,,,,隧道内初期雨水及冲洗废水抽排至城市污水管网系统,,,,,坚决不让一滴污水入湖。。。。。。

在隧道绿化恢复方面,,,,,城投公司依托现状,,,,,反复研究设计,,,,,北岸结合大剧院站出口广场,,,,,建设天鹅湖景区入口迎宾花海;;;;;南岸结合岸线改造,,,,,新增三面环水的天鹅湖观景半岛,,,,,实现“融入不抢镜,,,,,增色不乱景”。。。。。。该工程还首次在合肥大建设中将下沉式泵站配电房与地铁冷却塔进行了融合设计,,,,,泵站配电房整体下沉至地面以下,,,,,并用绿化遮蔽,,,,,达到藏“拙”于无形的效果,,,,,�;;;;;ち颂於旌肮劭占洹�。。。。。
精准管控 打造精品工程
本工程自怀宁路与桐文路交口降坡,,,,,下穿天鹅湖路,,,,,上穿轨道交通三号线。。。。。。最大的安全风险点是涉轨节点施工,,,,,即怀宁路下穿天鹅湖隧道与地铁3号线区间位于天鹅湖路下方垂直交叉的位置。。。。。。涉轨段施工对精度和强度均有较高要求。。。。。。施工前,,,,,城投公司专门编制了涉轨段施工�;;;;;し桨�,,,,,并经专家及轨道公司评审通过。。。。。。施工中,,,,,严格按照方案要求,,,,,分仓、分块、分层施工,,,,,并加强监控量测,,,,,通过精心组织工序衔接、精密检测、多处布点,,,,,最终地铁结构上浮仅3.95mm ,,,,,远小于安评报告的允许值11.5mm,,,,,达到了安全跨域地铁3号线的目标。。。。。。

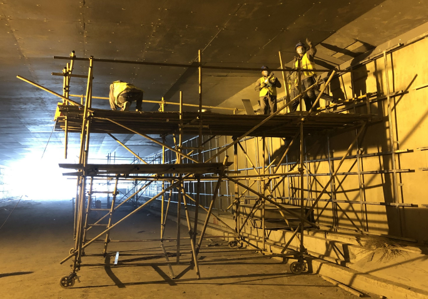

隧道主体结构施工中,,,,,水底隧道的渗漏主要取决于混凝土的自防水,,,,,工程结构断面大,,,,,单次浇筑方量超过1000方,,,,,容易产生收缩裂缝。。。。。。城投公司严格要求施工单位单独采购骨料和混凝土外加剂,,,,,保证了混凝土的质量,,,,,并通过精心组织交通运输和劳动力配置,,,,,确保了结构的浇筑。。。。。。同时采用全包防水及多道防水体系,,,,,达到了市政工程防水的最高标准。。。。。。目前隧道已在水下浸泡半年,,,,,内壁未出现任何水渍、水痕。。。。。。
高效组织 项目如期完工
项目时间紧、任务重、安全风险高,,,,,为保证顺利实施,,,,,城投公司高定位目标、高标准管理、高效化决策,,,,,从安全、环保、质量、投资、进度五个层面,,,,,全面分解目标,,,,,制定了切实可行的实施方案。。。。。�?????ひ潦季投愿鞑谓ǖノ桓弑曜佳弦�,,,,,并积极协调各方关系,,,,,为顺利实施创造条件。。。。。。施工过程中精心组织、科学安排,,,,,在保证工程质量的前提下,,,,,通过每日调度、倒排工期、组织进度考评、增加一次性投入等措施严控施工节点,,,,,并克服夏季高温多雨、中高考影响土方外运、弃土场饱和等困难,,,,,全力推进工程进度。。。。。。通过高效的组织架构,,,,,扁平化的管理途径,,,,,专业优势的有效发挥,,,,,资源的充分利用,,,,,信息的高效传递,,,,,精雕细琢做优质工程、建平安工程,,,,,达到了项目伊始所期望的高效运转的目标,,,,,项目曾荣获“安徽省建筑安全生产标准化示范工地”称号。。。。。。

2019年3月8日北段第一根基坑围护桩浇筑,,,,,标志着进入实质性施工阶段。。。。。。9月底前北侧隧道暗埋段施工完毕,,,,,具备游湖道放行条件,,,,,12月底全部隧道主体结构施工完毕,,,,,整个工程推进有序。。。。。。而年初突如其来的新冠肺炎疫情,,,,,给稳步推进中的工程带来了严峻的考验。。。。。。防控工作不能松懈,,,,,复工复产更不能迟缓。。。。。。在博亿国际集团的全面部署下,,,,,城投公司严格落实各项防控措施,,,,,并积极筹备复工复产,,,,,于2月24日正式复工,,,,,成为合肥市首批复工复产项目之一。。。。。。城投公司快马加鞭、科学管理,,,,,最终完成了按常规无法完成的任务,,,,,于5月1日正式通车,,,,,比原预计日期5月中旬提早半个月。。。。。。
怀宁路下穿天鹅湖隧道工程采用全过程代建模式,,,,,充分发挥了博亿国际集团“专业人干专业事”的优势,,,,,保障了项目建设的科学、规范、高效,,,,,并提升了自身的管理水平,,,,,打造了专业化的团队,,,,,全面提升了项目代建能力,,,,,为博亿国际集团拓展市场、延伸业务进而推进转型发展奠定了坚实基础。。。。。。未来,,,,,博亿国际集团将进一步加快项目代建步伐,,,,,以此实现更高质量、更有价值的发展。。。。。。
